濕噴樁施工工藝

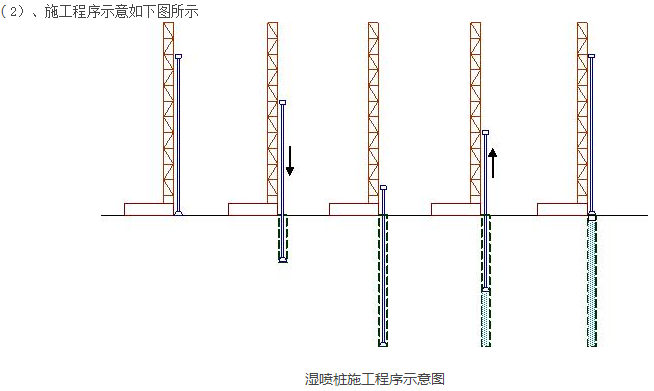

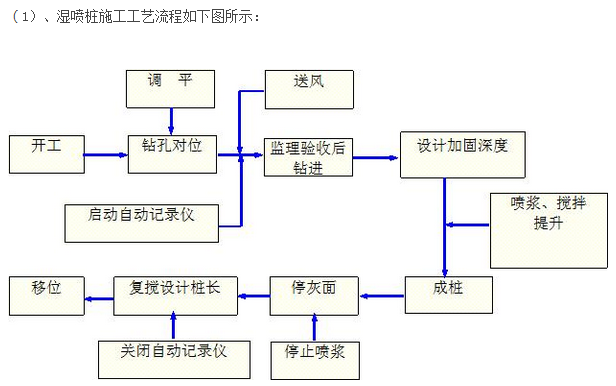

濕噴樁的施工流程圖
1)操作方法:
A、對正樁位,調整鉆機機身,保證鉆桿的垂直度,啟動鉆機下鉆,待攪拌鉆頭接近地面時,啟動空壓機送氣,開始鉆進。
B、鉆到設計孔深時,關閉送氣閥門,噴送固化劑漿液。
C、確認固化劑漿液已到樁底時,提升攪拌鉆頭,為便于控制成樁質量,一般不得使用Ⅲ擋提升。
D、提升到設計樁頂標高時,停止噴漿。
E、打開送氣閥,關閉送漿閥,但空壓機不要停機,攪拌鉆頭提升到樁頂時停止提升,在原位轉動2min,以保證樁頭均勻密實。
F、鉆頭再鉆到設計樁底,進行二次攪拌。
G、將攪拌鉆頭提出地面,停止主電機、空壓機,填寫施工記錄。
H、移動到下一個樁位。
2)操作要點:
A、機身調平以鉆桿是否垂直為依據,操作時以鉆錘吊線進行控制。
B、鉆頭鉆至設計深度時,要有一定的滯留時間,以保證固化劑漿液到達樁底。一般為2~5min。
C、噴漿或噴氣時,當氣壓達到0.45MPa時,管路可能堵塞,此時立即停止噴漿,將鉆頭提出地面,切斷空壓機電源,停止送氣,查明堵塞原因,予以排除。
D、整個制樁過程一定要保證邊噴漿、邊提升連續作業。當空氣濕度大、漿體流動性差、噴氣壓力大、單位樁長噴漿量大時,開通灰罐進氣閥,以對料缺罐加壓。如出現斷漿,及時補噴,補噴重疊長度不小于1.0m。
E、液體固化料入罐時必須過篩,以保證入罐固化劑粒徑最大不超過0.5cm,無紙屑石塊等雜物。
F、噴漿開始時,將電子秤顯示屏置零,使噴漿過程在電子計量顯示下進行。噴漿時,記錄人員隨時觀察電子秤的變化顯示,以保證各段噴漿均勻。
